私有化设计平台升级,应按“确认兼容与回退路径→在测试环境演练→冻结写入并备份→执行升级→验证关键设计任务→逐步开放”推进。最重要的决定要在停机前做:新版本是否修改数据结构,失败后能否回到旧版本,以及升级期间产生的新数据怎么处理。服务进程启动不等于升级成功,设计师能继续编辑、协作和交付才是业务验收结果。
评估企业设计平台的私有化部署与实施安排时,可以同步提出版本维护要求:由谁提供升级包和说明、企业负责哪些环境准备、遇到失败谁有权停止。不要等到首次升级才发现运维和业务都以为对方负责。

先判断这次升级为什么做、会动到什么
以一个持续维护电商运营后台的团队为例:设计师正在修改订单详情,研发正在查看交付稿,公共资源库被多个项目引用。一次平台升级可能涉及编辑器、文件处理服务、身份接入或其他依赖。即使升级说明只突出新功能,企业也需要知道现有文件和协作流程是否受影响。
把升级理由写具体,例如修复已确认的问题、满足安全维护要求,或启用已经过业务验证的能力。若只是“有新版就升”,往往说不清本次必须验证什么;但也不能因为担心变化而无限期搁置必要更新。
| 升级前要确认 | 需要得到的回答 | 缺失时怎么处理 |
|---|---|---|
| 当前版本到目标版本的路径 | 是否支持直接升级、是否有中间步骤 | 取得实施方书面步骤,不自行跨版本尝试 |
| 数据与配置变更 | 哪些会迁移,旧版本能否继续读取 | 把兼容性列为演练前置项 |
| 依赖与接入变化 | 服务器、存储、证书、账号对接是否需调整 | 分别指定负责人并验证 |
| 业务影响 | 是否停止编辑、哪些后台任务受影响 | 确定写入冻结与沟通范围 |
| 回退方式 | 程序回退、配置恢复或完整数据恢复 | 无法证明可回退时重新安排变更方案 |
对方说“可以回滚”时,还要继续问:回滚后保留哪个时点的数据,升级后的新文件能否带回去,需要停多久,操作由谁执行。这些答案缺一项,回滚就仍是一个想法,而不是可执行的预案。
测试环境不要只放一个空白文件
选择经过脱敏、获准使用的代表性文件:一份大一些的订单详情设计、一份大量调用组件的页面、一份带交互的退款流程,以及一个只读查看场景。保留升级前的文件版本、截图和关键任务结果,用来对照;不要改到一半再回忆“以前应该是什么样”。
- 按已确认的路径在测试环境升级,记录每一步是否与说明一致。
- 打开旧文件,检查图片、字体、组件实例和主要布局,不只新建空文件。
- 在副本中改一个订单状态字段,等待同步完成,再让尚未加载此文件的独立登录会话读取并确认相同结果;结合平台提供的保存状态或日志检查,避免把本地缓存误判为服务端已保存。
- 让第二个授权账号协作查看和编辑,验证双方结果一致;研发账号检查约定的查看及交付任务。
- 验证身份接入、权限范围和企业使用的必要集成;不使用管理员权限代替普通用户体验。
- 按批准的回退步骤完整走一遍,再验证旧版本可以继续处理原有工作。
演练耗时用于安排生产窗口,但需要保留差异:测试数据较少、文件较轻、网络和存储不同,都可能让生产执行时间变长。记录差异及缓冲理由,不把一次演练值当成所有环境的保证。
停机窗口要覆盖“最后一次写入”到“允许继续写入”
通知团队时,不要只写“今晚维护”。应明确受影响环境、开始时间、编辑停止时间、预计恢复时间、状态通知入口和负责人员;遇到延期,谁通知也要提前安排。跨时区团队使用明确时区,避免口头“晚上”产生误会。
进入窗口前,请成员完成同步并退出正在编辑的任务。由运维按产品支持的方式限制写入,确认后台导入、导出或其他会改动数据的任务如何处理;不能只靠发一条通知就假定无人写入。若产品没有适用的只读模式,应与实施方安排明确停服或其他受支持路径,而不是自行拼装一个不可靠的只读入口。
写入冻结后建立本次回退需要的恢复点,保存当前程序版本、配置标识和数据备份。备份完成时间必须与变更记录对应,并确认取回与恢复路径可用。若备份失败、必要人员缺席或尚有未结束的关键任务,先暂停升级,比进入不可控状态后临时抢救更容易处理。
回滚不是把安装包换回去
程序、配置和数据需要兼容。新版本若改变了数据结构,重新运行旧程序不一定能正确读取;若升级后已经开放编辑,完整恢复旧备份又可能丢失后续工作。回退必须使用已经验证兼容的应用、数据库、图片等对象资源及配置组合;不能把旧数据库和任意时点的资源目录拼接,也不能在未确认数据兼容时只换回旧安装包。Microsoft的安全部署指导也将有状态数据变更列为需要专门规划的回退问题。
企业可以把当前阶段划成三个决策点,分别写清可以采用的路径:
- 尚未进行数据迁移:按照实施方支持的方式撤销程序或配置变更,验证原环境仍可工作。不要因为“还没动数据”就跳过验证。
- 已迁移数据,但尚未重新开放业务写入:确认是否有受支持的逆向迁移;没有时,评估恢复升级前的完整一致状态,而非混合新旧数据。
- 已开放并产生新工作:先控制新增写入并保全当前状态,列出受影响时间区间和文件,再由业务与技术负责人决定修复前进还是恢复旧点。不能自动用旧备份覆盖新数据。
如果实施方支持蓝绿、滚动或其他升级方式,也要验证长连接、文件写入和数据兼容的约束。名称听起来高级,不等于天然零停机;未经验证的部署方式不要直接用于生产设计资产。
开放前,用订单详情跑通一组业务检查

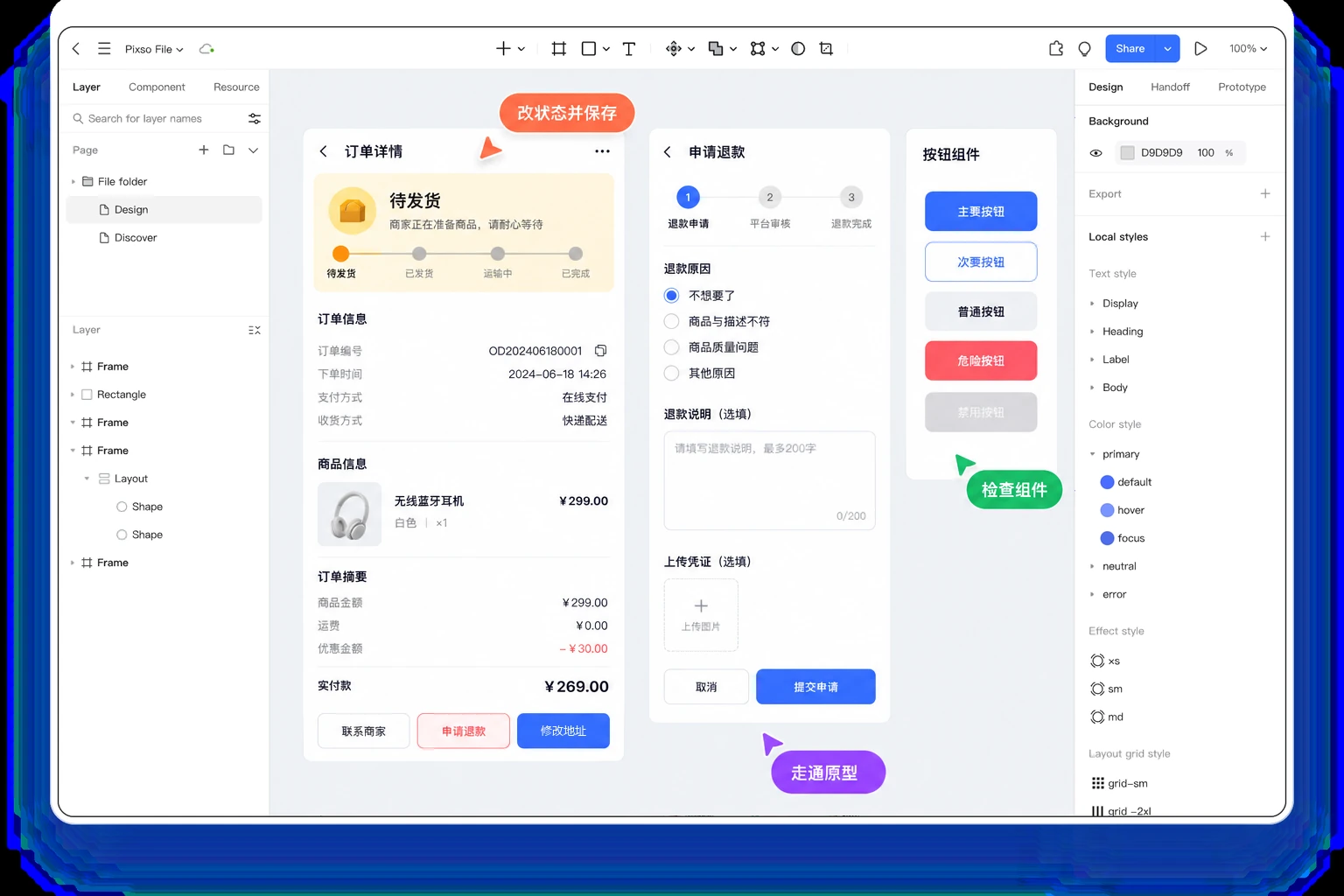

技术检查通过后,先由少量已授权人员使用验证副本完成真实任务,再决定是否开放。订单详情页可以承担这组检查:改状态文字、调用按钮组件、查看退款原型、留下评论并由另一人确认。每个任务都对应具体结果,不只检查“页面加载没有报错”。
升级前后使用同一个订单详情设计作为对照,保留“状态标签、退款入口、组件关系”三个观察点。确认内容、交互和资源关系没有意外变化后,再验证评论与协作;原稿不承担测试写入,检查在副本中完成。

| 检查 | 通过条件 | 失败时的决策 |
|---|---|---|
| 原有文件读取 | 代表性页面、图片和组件按基线呈现 | 先缩小问题范围,阻断关键项目开放 |
| 编辑与独立会话读取 | 同步完成后由独立会话读到相同修改,未影响无关对象 | 保持写入受控,排查保存与数据兼容 |
| 多人协作 | 同一修改被其他账号正确接收 | 不能仅凭单人编辑通过就全量开放 |
| 权限与身份 | 成员拥有原本应有权限,未意外扩大范围 | 暂停受影响入口,优先修正访问边界 |
| 关键业务交付 | 研发能完成约定查看或资源获取任务 | 记录影响,按预先约定决定是否回退 |
回退触发条件要在变更前确定,例如关键文件不可编辑、持久化结果异常、权限意外放开,或故障处置预计将超过业务批准的窗口。具体阈值由企业业务要求与演练结果决定,不能现场为了按时完成而临时降低。
一份可填写的升级变更记录
变更记录可按下面六组信息保存,不需要另造一套复杂系统:
- 版本与目的:当前版本、目标版本、升级包来源和校验记录、本次解决的问题。
- 责任与窗口:执行人、批准人、业务验证人、联系渠道、开始时间、最晚决策时间。
- 回退材料:备份组标识、程序及配置版本、恢复手册位置、取回权限验证结果。
- 实际执行:每个步骤的时间、结果、异常、处置及决定人;中途变更步骤也保留依据。
- 业务验证:文件标识、账号角色、任务、预期与实际结果,哪些项目已开放。
- 收尾:观察结果、遗留问题、后续负责人和清理旧环境的批准条件。
升级完成后保留适当观察期,覆盖团队正常编辑和高峰协作;发现异常能回溯到本次变更。旧环境、备份和临时访问不要在刚开放时立即清除,按批准的保留策略处理;也不能因“将来可能有用”长期留下无人管理的入口。
如果尚未验证备份能恢复,先完成恢复演练再推进生产升级。一次可靠升级的价值,不只是得到新功能,而是在遇到问题时,团队知道当前数据在哪里、谁作决定、下一步怎样恢复工作。
